欢迎光临开云足球官方网站!

双溪口水库工程积极应对梅汛以来最大洪水影响

来源:第六分公司 作者:孟天琪 发布日期:2020-07-15 浏览次数:10739

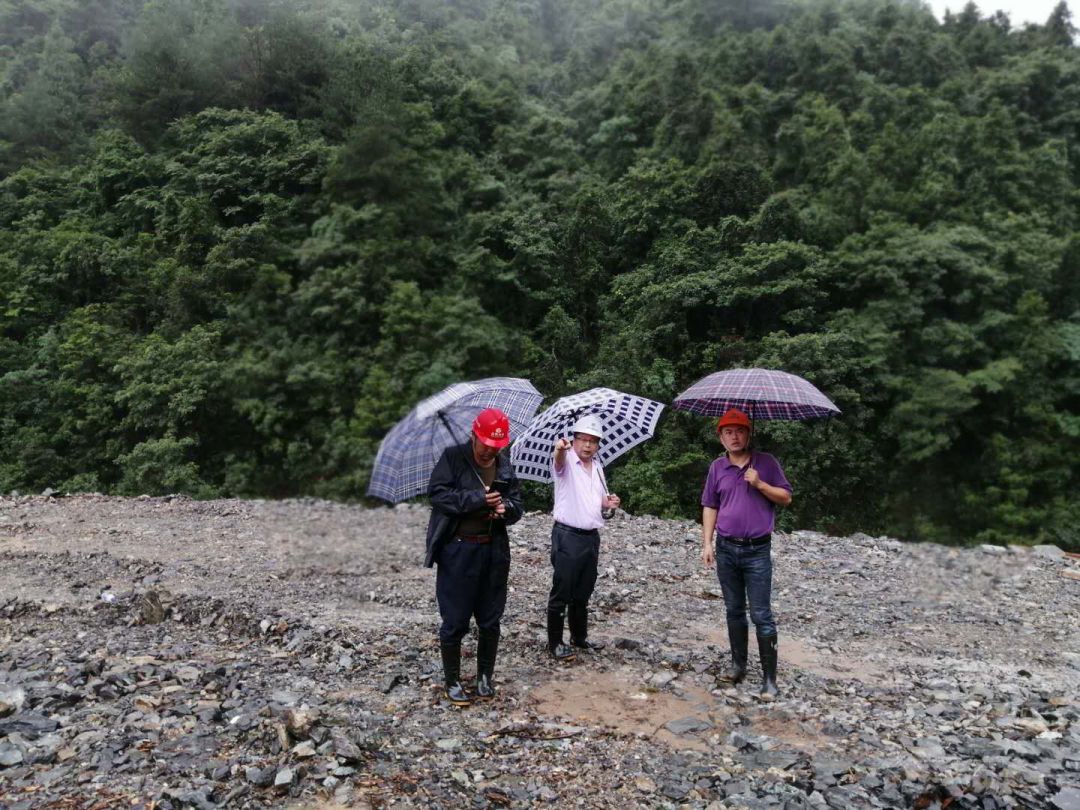

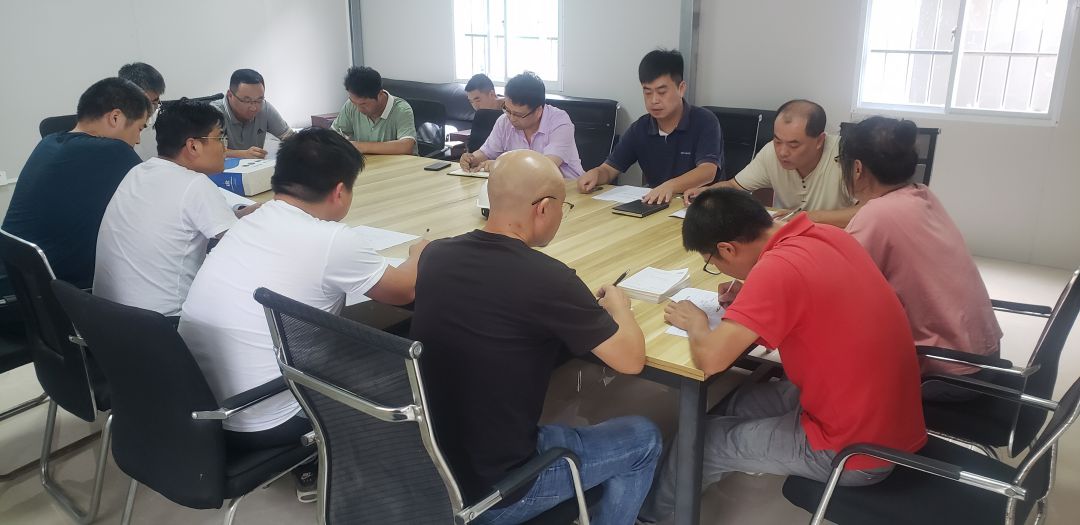

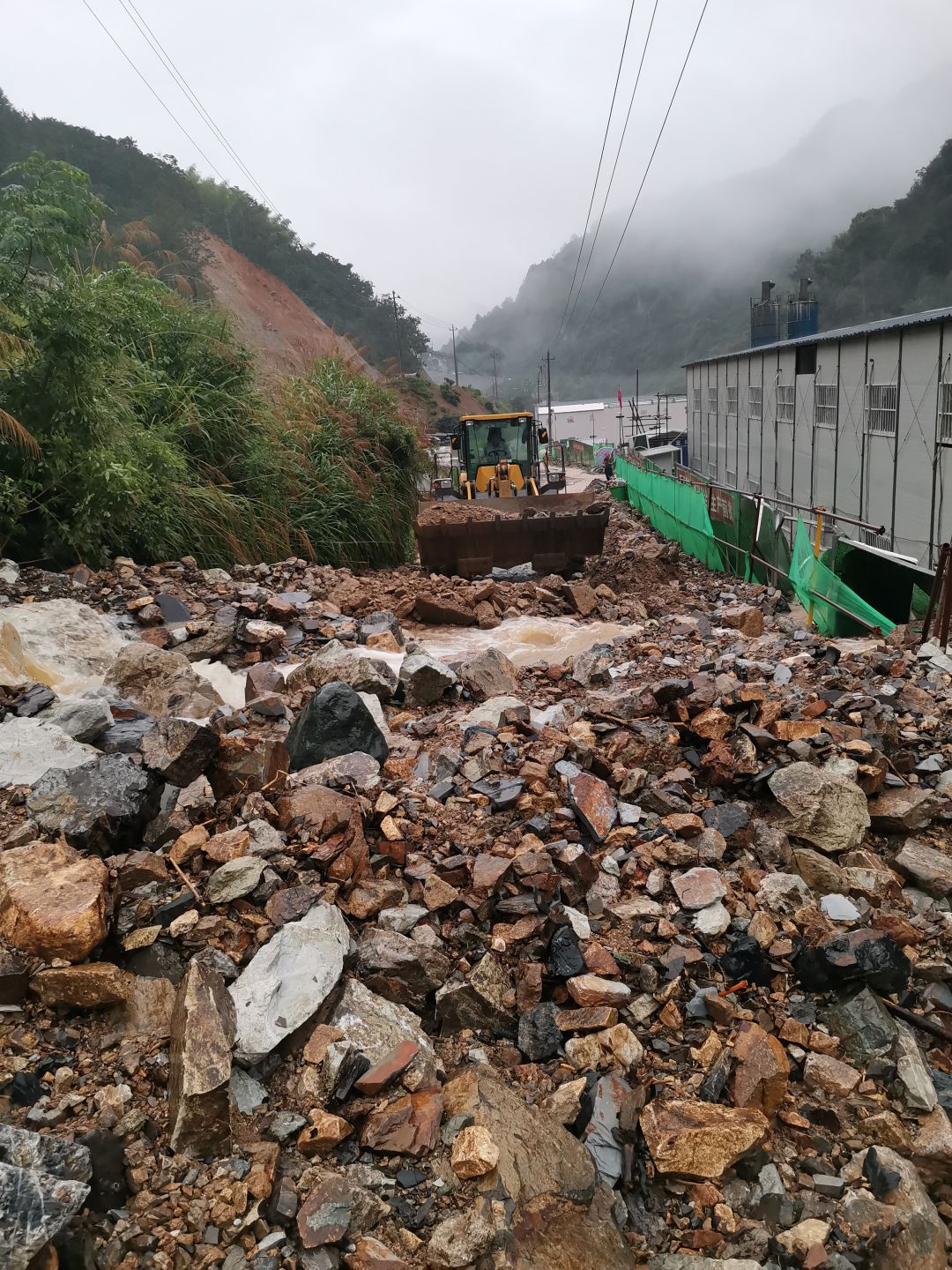

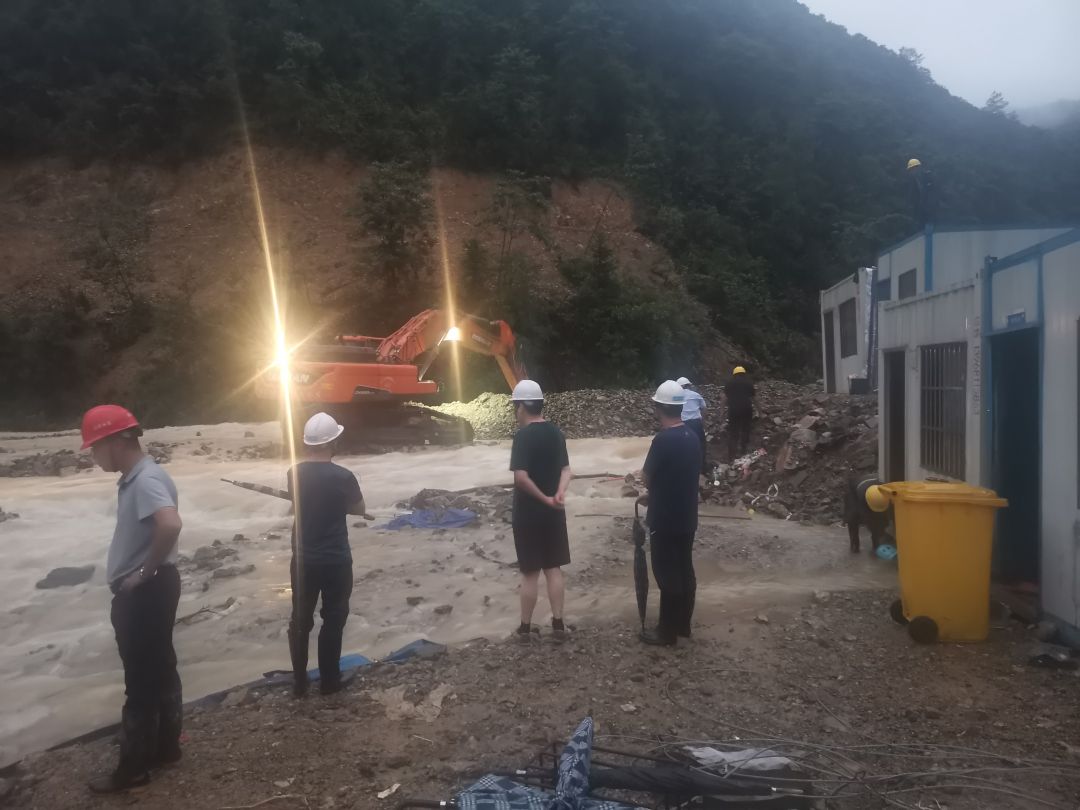

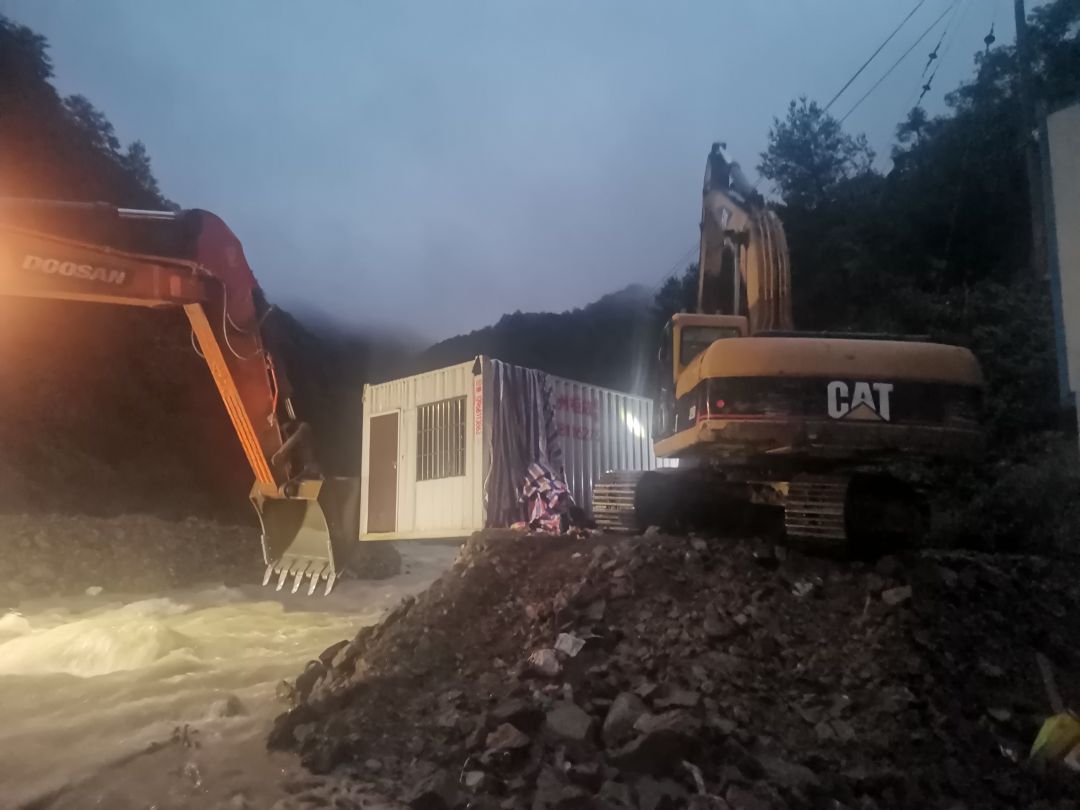

      浙江省历来汛期较长、台风频发、雨情复杂多变。自5月29日入梅汛以来,截止7月7号20时,临安区区面雨量661毫米,项目所在地清凉峰镇降雨量更是达到了1000.2毫米,双溪口水库工程入梅以来经历了多次暴雨极端天气的考验。特别是7月2日至7月13日期间降雨量和降雨时长超历史同期2至3倍,临安区政府启动了防汛应急一级响应。杭州鲁润水电开发有限公司提早谋划,靠前指挥。统一领导组织各参建单位24小时蹲守值班。对可能发生的洪灾险情及次生灾害提前预判和防范,及时采取了严格的交通管制措施。第一时间撤离了人员和设备,累计转移安置73人。与当地政府密切配合,协同抢险,累计清障、排险十余次。同时鲁润公司作为项目法人单位未雨绸缪在主汛期来临前为双溪口水库工程购买了工程一切险。并在灾情发生后第一时间收集证据进行保险理赔。争取最大限度得减少受灾损失。截至目前杭州市临安区双溪口水库工程人员和设备安全度过此次汛情。在雨势减弱后鲁润公司就迅速召开会议,总结抗洪抢险的得与失,安排部署下一步防范次生灾害的措施并要求立即复工复产将因灾耽误的工期抢回来。通过此次抗洪抢险工程参建各方积累了防灾经验、增强了凝聚力,更提高了战胜困难,走出困境的信心。

返回顶部

鲁公网安备 37010202001265号
